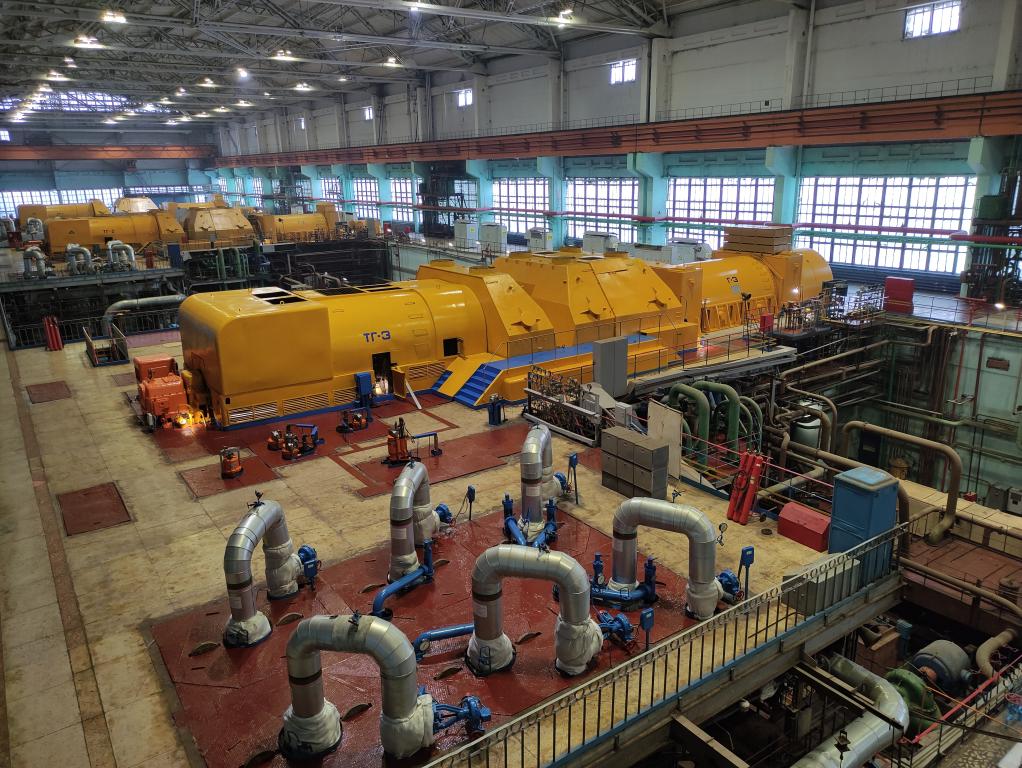

Фоторепортаж: как выглядит изнутри одна из крупнейших электростанций в Башкирии


По итогам модернизации установленная мощность энергоблока выросла на 13 МВт — до 316 МВт, а удельный расход условного топлива на производство электроэнергии снизился. Работы позволили продлить ресурс оборудования на срок не менее 30 лет и обеспечить его эффективную и безаварийную работу. Всё оборудование, использованное для модернизации, — отечественного производства.


Первый этап модернизации начался еще в ноябре 2020 года и продолжался пять с половиной месяцев. В этот период в объём работ на цилиндре высокого давления вошли замена внутреннего и наружного корпусов, ротора, лопаточного аппарата, диафрагм и уплотнений. На паровом котле энергоблока заменили конвективный пароперегреватель с опорно-охлаждаемой системой и промежуточный пароперегреватель второй ступени. Второй этап модернизации стартовал в декабре 2021 года. В этот период были обновлены стопорные и регулирующие клапаны цилиндра высокого давления паровой турбины, пароперегреватели и топочные экраны, трубопроводы c арматурой по пароводяному тракту в пределах парового котла. Было демонтировано 984 тонн металла. Новые элементы были смонтированы в полном объёме согласно сетевому графику.


В начале ноябре 2022 года завершились комплексные испытания обновлённого энергоблока № 3. В ходе испытаний были достигнуты все заявленные технические параметры и характеристики котельного и турбинного оборудования, в том числе подтверждена готовность к участию в общем первичном регулировании частоты.


Как рассказал глава республики Радий Хабиров, на этом работа не заканчивается: в Башкирии предстоит модернизировать еще пять электростанций.
